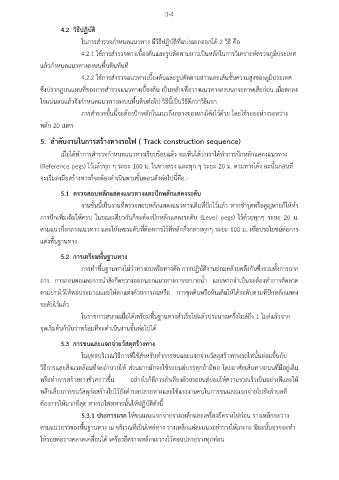

Page 23 - ทางรถไฟทหาร
P. 23

3-4

                      4.2  วิธีปฏิบัติ

                              ในการสำรวจกำหนดแนวทาง มีวิธีปฏิบัติที่แบ่งแยกออกได้ 2 วิธี คือ

                              4.2.1 ใช้การสำรวจทางเบื้องต้นและรูปตัดตามยาวเป็นหลักในการวิเคราะห์ตรวจภูมิประเทศ
               แล้วกำหนดแนวทางลงบนพื้นดินทันที

                              4.2.2 ใช้การสำรวจแนวทางเบื้องต้นและรูปตัดตามยาวและเส้นชั้นความสูงของภูมิประเทศ
               ซึ่งปรากฏบนแผนที่ของการสำรวจแนวทางเบื้องต้น เป็นหลักเพอวางแนวทางลงบนกระดาษเสียก่อน เมื่อตกลง
                                                                   ื่
               ใจแน่นอนแล้วจึงกำหนดแนวทางลงบนพื้นดินต่อไป วิธีนี้เป็นวิธีดีกว่าวิธีแรก

                              การสำรวจขั้นนี้จะต้องปักหลักในแนวกึ่งกลางของทางโค้งไว้ด้วย โดยใช้ระยะห่างระหว่าง
               หลัก 20 เมตร


               5.  ลำดับงานในการสร้างทางรถไฟ ( Track construction sequence)

                      เมื่อได้ทำการสำรวจกำหนดแนวทางเรียบร้อยแล้ว จะเห็นได้ว่าเราได้ทำการปักหลักแสดงแนวทาง
               (Reference pegs) ไว้แล้วทุก ๆ ระยะ 100 ม. ในทางตรง และทุก ๆ ระยะ 20 ม. ตามทางโค้ง ฉะนั้นก่อนที่

               จะเริ่มลงมือสร้างทางก็จะต้องดำเนินตามขั้นตอนดังต่อไปนี้คือ.-

                      5.1  ตรวจสอบหลักแสดงแนวทางและปักหลักแสดงระดับ

                              งานขั้นนี้เป็นงานที่ตรวจสอบหลักแสดงแนวทางเดิมที่ปักไว้แล้ว หากชำรุดหรือสูญหายก็ให้ทำ
               การปักเพิ่มเติมให้ครบ ในขณะเดียวกันก็จะต้องปักหลักแสดงระดับ  (Level pegs) ไว้ด้วยทุกๆ ระยะ  20 ม.

               ตามแนวกึ่งกลางแนวทาง และให้เลขระดับที่ต้องการไว้ที่หลักกึ่งกลางทุกๆ ระยะ 100 ม. เพื่อประโยชน์ต่อการ

               แต่งพื้นฐานทาง

                      5.2  การเตรียมพื้นฐานทาง

                              การทำพื้นฐานทางไม่ว่าทางถมหรือทางตัด การปฏิบัติงานย่อมคล้ายคลึงกันซึ่งรวมทั้งการถาก
               ถาง  การถอนตอและการนำสิ่งกีดขวางออกนอกแนวทางการระบายน้ำ  และหากจำเป็นจะต้องทำการตัดลาด

               ตามยาวไว้ให้พอประมาณและให้ตกแต่งด้วยการถมหรือ  การขุดดินหรือหินเดิมให้ได้ระดับตามที่ปักหลักแสดง

               ระดับไว้แล้ว
                              ในราชการสนามเมื่อได้เตรียมพื้นฐานทางสำเร็จไปแล้วประมาณครึ่งไมล์ถึง 1 ไมล์แล้วจาก

               จุดเริ่มต้นก็นับว่าพร้อมที่จะดำเนินงานขั้นต่อไปได้

                      5.3  การขนและแจกจ่ายวัสดุสร้างทาง

                              ในยุทธบริเวณวิธีการที่ใช้สำหรับทำการขนและแจกจ่ายวัสดุสร้างทางรถไฟนั้นย่อมขึ้นกบ
                                                                                                    ั
               วิธีการและสิ่งแวดล้อมที่จะอำนวยให้ ส่วนมากมักจะใช้รถยนต์บรรทุกถ้ามีพอ โดยอาศัยเส้นทางถนนที่มีอยู่เดิม

               หรือทำการสร้างทางชั่วคราวขึ้น   อย่างไรก็ดีการลำเลียงด้วยรถยนต์ย่อมให้ความรวดเร็วเป็นอย่างดีและให้

               หลีกเลี่ยงการขนวัสดุก่อสร้างไปไว้ยังตำบลปลายทางและใช้แรงงานคนในการขนและแจกจ่ายไปยังตำบลที่
               ต้องการให้มากที่สุด ทางรถไฟทหารนั้นให้ปฏิบัติดังนี้

                              5.3.1 ประการแรก ให้ขนและแจกจ่ายรางเหล็กและเครื่องยึดรางไปกอน รางเหล็กจะวาง
                                                                                      ่
               ตามแนวยาวของพื้นฐานทาง ณ บริเวณที่เป็นไหล่ทาง รางเหล็กแต่ละแนวอย่าวางให้เกะกะ มิฉะนั้นอาจจะทำ

               ให้รอยต่อรางคลาดเคลื่อนได้ เครื่องยึดรางเหล็กจะวางไว้ตอนปลายรางทุกทอน
                                                                             ่
   18   19   20   21   22   23   24   25   26   27   28
