Page 89 - การวางแผนการก่อสร้าง
P. 89
7-2
การเพิ่มคนงาน อุปกรณ์เครื่องทุ่นแรง หรือทรัพยากรอื่น ๆ เพื่อเร่งรัดงานให้เสร็จเร็วขึ้นได้ นั้น จะ ไม่
่
ิ่
มีความหมายเลยถ้าราคากอสร้างเพิ่มขึ้นมากโดยที่ผลงานไม่เพมขนเท่าที่ควร และการลดทอนทรัพยากรที่ใช้ใน
ึ้
การท างานลงจะเป็นผลท าให้เวลา และราคาค่าก่อสร้างสูงขึ้นด้วย ดังนั้น จึงต้องหาวิธีหลีกเลี่ยงให้มากที่สุด
เท่าที่จะเป็นไปได้ และในรูปที่ 7.1 นั้น แสดงให้เห็นถึงความสัมพนธ์กันระหว่างราคา และเวลาที่ใช้ท างาน ซึ่ง
ั
ต้องพจารณาไปตามเส้นโค้ง แต่ส าหรับจุดประสงค์ของการเร่งรัดงานแล้วจะต้องพจารณาไปตามแนวของ
ิ
ิ
เส้นตรงเสมอ
3. ราคาทางตรง และราคาทางอ้อม
งานก่อสร้างทุกโครงการ จะมีราคาทั้งทางตรง (Direct Cost) และราคาทางอ้อม (Indirect Cost) อยู่
เสมอ ซึ่งจะต้องพิจารณาให้ถี่ถ้วนและรอบคอบอย่างยิ่ง
3.1 ราคาทางตรง (Direct Cost)
ั
หมายถึง ค่าใช้จ่ายที่เกี่ยวกับ ค่าแรงงาน ค่าวัสดุ ค่าปลูกสร้างโรงงาน และบ้านพกคนงาน ค่า
อุปกรณ์ ค่าเครื่องมือเครื่องจักร และเครื่องทุ่นแรงต่าง ๆ เป็นต้น
3.2 ราคาทางอ้อม (Indirect Cost)
หมายถึง ค่าโสหุ้ยต่าง ๆ เช่น ค่าภาษี ค่าประกันภัย ค่าเสื่อมราคาของทรัพย์สิน ค่าเช่าส านักงาน
ค่าเช่าอุปกรณ์เครื่องมือเครื่องจักรต่าง ๆ ค่าตอบแทน ค่าดอกเบี้ย ค่ารับรอง และรวมถึงค่าปรับด้วย
ในหลาย ๆ กรณีจะเป็นการประหยัดมากกว่าถ้ามีการเร่งงานในบางกิจการ เพราะถ้ายิ่งท างาน
้
นานวันเข้า ราคาทางออมจะต้องสูงขึ้นไปด้วย ตามระยะเวลาแห่งการท างานนั้น ๆ และถ้ามีการเร่งงานให้เสร็จ

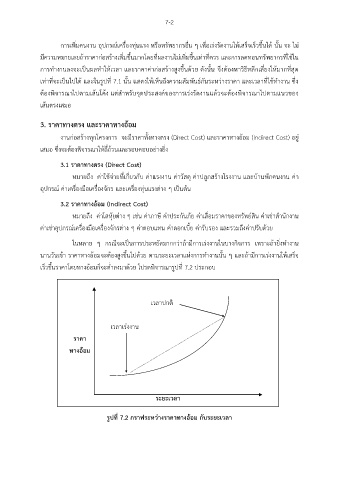

เร็วขึ้นราคาโดยทางอ้อมก็จะต่ าลงมาด้วย โปรดพิจารณารูปที่ 7.2 ประกอบ
เวลาปกติ
เวลาเร่งงาน
ราคา
้
ทางออม
ระยะเวลา
รูปที่ 7.2 กราฟระหว่างราคาทางอ้อม กับระยะเวลา
