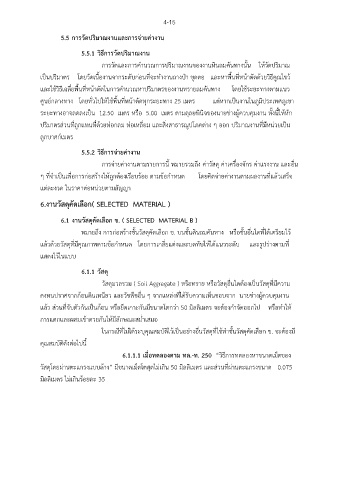

5.5 การวัดปริมาณงานและการจ่ายค่างาน
5.5.1 วิธีการวัดปริมาณงาน
การวัดและการคำนวณการปริมาณงานของงานหินถมคันทางนั้น ให้วัดปริมาณ
เป็นปริมาตร โดยวัดเนื้องานจากระดับก่อนที่จะทำงานถางป่า ขุดตอ และหาพื้นที่หน้าตัดด้วยวิธีคูณไขว้
และใช้วิธีเฉลี่ยพื้นที่หน้าตัดในการคำนวณหาปริมาตรของงานทรายถมคันทาง โดยใช้ระยะทางตามแนว
ศูนย์กลางทาง โดยทั่วไปให้ใช้พื้นที่หน้าตัดทุกระยะทาง 25 เมตร แต่หากเป็นงานในภูมิประเทศภูเขา
ระยะทางอาจลดลงเป็น 12.50 เมตร หรือ 5.00 เมตร ตามดุลยพินิจของนายช่างผู้ควบคุมงาน ทั้งนี้ให้หัก
ปริมาตรส่วนที่ถูกแทนที่ด้วยท่อกลม ท่อเหลี่ยม และสิ่งสาธารณูปโภคต่าง ๆ ออก ปริมาณงานที่มีหน่วยเป็น
ลูกบาศก์เมตร
5.5.2 วิธีการจ่ายค่างาน
การจ่ายค่างานตามรายการนี้ หมายรวมถึง ค่าวัสดุ ค่าเครื่องจักร ค่าแรงงาน และอื่น
้
ๆ ที่จำเป็นเพื่อการก่อสร้างให้ถูกต้องเรียบร้อย ตามขอกำหนด โดยคิดจ่ายค่างานตามผลงานที่แล้วเสร็จ
แต่ละงวด ในราคาต่อหน่วยตามสัญญา
6.งานวัสดุคัดเลือก( SELECTED MATERIAL )
6.1 งานวัสดุคัดเลือก ข. ( SELECTED MATERIAL B )
ี่
หมายถึง การก่อสร้างชั้นวัสดุคัดเลือก ข. บนชั้นดินถมคันทาง หรือชั้นอื่นใดทได้เตรียมไว้
แล้วด้วยวัสดุที่มีคุณภาพตามข้อกำหนด โดยการเกลี่ยแต่งและบดทับให้ได้แนวระดับ และรูปร่างตามที่
แสดงไว้ในแบบ
6.1.1 วัสดุ
วัสดุมวลรวม ( Soil Aggregate ) หรือทราย หรือวัสดุอื่นใดต้องเป็นวัสดุที่มีความ
้
คงทนปราศจากกอนดินเหนียว และวัชพืชอื่น ๆ จากแหล่งที่ได้รับความเห็นชอบจาก นายช่างผู้ควบคุมงาน
แล้ว ส่วนที่จับตัวกันเป็นก้อน หรือยึดเกาะกันมีขนาดโตกว่า 50 มิลลิเมตร จะต้องกำจัดออกไป หรือทำให้
การแตกและผสมเข้าดวยกันให้มีลักษณะสม่ำเสมอ
ในกรณีที่ไม่ได้ระบุคุณสมบัติไว้เป็นอย่างอื่นวัสดุที่ใช้ทำชั้นวัสดุคัดเลือก ข. จะต้องมี
คุณสมบัติดังต่อไปนี้
6.1.1.1 เมื่อทดลองตาม ทล.-ท. 250 “วิธีการทดลองหาขนาดเม็ดของ
วัสดุโดยผ่านตะแกรงแบบล้าง” มีขนาดเม็ดโตสุดไม่เกิน 50 มิลลิเมตร และส่วนที่ผ่านตะแกรงขนาด 0.075
มิลลิเมตร ไม่เกินร้อยละ 35
