Page 56 - การวางแผน
P. 56
4-11
่
่
่
่
่

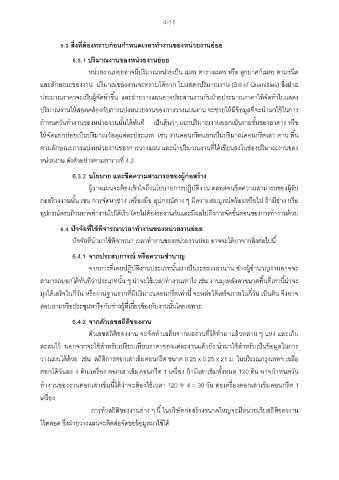

6.3 สิงทีตองทราบกอนก าหนดเวลาท างานของหนวยงานยอย
้
6.3.1 ปรมาณงานของหนวยงานยอย
ิ
่
่
ิ
ิ
ื
์
หน่วยงานย่อยอาจมีปรมาณหน่วยเปน เมตร ตารางเมตร หรอ ลูกบาศกเมตร ตามชนด
็
่
และลักษณะของงาน ปรมาณของงานจะทราบไดจาก ใบแสดงปรมาณงาน (Bill of Quantities) ซึ่งฝาย
ิ
้
ิ
้
้
่
่
ประมาณราคาจะเปนผูจัดท าขึ้น และฝายวางแผนอาจประสานงานกับฝายประมาณราคาใหจัดท าใบแสดง
็
้
้
่
้
้
ี่
้
ปรมาณงานใหสอดคลองกับการแบ่งหนวยงานของการวางแผนงาน จะช่วยใหมีขอมูลทจะน ามาใชในการ
ิ
็
ื
ิ
็
ี
้
้
่
ก าหนดวันท างานของหนวยงานนั้นไดทันท เปนตนว่า แยกปรมาณงานออกเปนรายชั้นของอาคาร หรอ
็
ิ
็
ิ
ี
ี
ใหจัดแยกย่อยเปนปรมาณวัสดุแตละประเภท เช่น งานคอนกรตแยกเปนปรมาณคอนกรตเสา คาน พื้น
่
้
่
ิ
ิ
ี่
้
ตามลักษณะการแบ่งหนวยงานของการวางแผน และนาปรมาณงานทไดเขียนลงในช่องปรมาณงานของ
หน่วยงาน ดังตัวอย่างตามตารางที่ 4.2
่
้
้
6.3.2 นโยบาย และขีดความสามารถของผูกอสราง
้
้
ผูวางแผนจะตองเขาใจถึงนโยบายการปฏิบัตงาน ตลอดจนขีดความสามารถของผูรับ
้
ิ
้
ื
ก่อสรางงานนั้น เช่น การจัดหาช่าง เครองมือ อุปกรณตาง ๆ มีความสมบูรณพรอมหรอไม่ ถามีช่าง หรอ
้
์
้
ื
้
่
์
ื่
์
้
้
้
้
อุปกรณครบถวนอาจท างานไปไดเรว โดยไม่ตองรองานกันและมีผลไปถึงการจัดขั้นตอนของการท างานดวย
็
6.4 ปจจัยทีใชพิจารณาเวลาท างานของหนวยงานยอย
่
้
ั
่
่
้
้
ั
ปจจัยที่น ามาใชพิจารณา เวลาท างานของหน่วยงานย่อย อาจจะไดมาจากสิ่งต่อไปน้ ี
6.4.1 จากประสบการณ หรอความช านาญ
ื
์
็
ิ
้
จากการทเคยปฏิบัตงานประเภทนั้นมาเปนระยะเวลานาน ช่างผูช านาญงานอาจจะ
ี่
่
ี่
สามารถบอกไดทันทว่าประเภทนั้น ๆ น่าจะใชเวลาทางานเทาไร เช่น งานมุงหลังคาขนาดพื้นทเทาน้นาจะ
่
้
ี
้
่
ี
ื
้
ี่
็
ิ
่
็
้
มุงไดเสรจในกี่วัน หรองานฐานรากทมีปรมาณคอนกรตเทาน้ จะหลอไดเสรจภายในกี่วัน เปนตน จึงอาจ
่
็
้
ี
ี
้
สอบถามหรอประชุมหารอกับช่างผูที่เกี่ยวของกับงานนั้นโดยเฉพาะ
ื
้
ื
6.4.2 จากตัวเลขสถิติของงาน
ี่
้
ิ
้
่
ตัวเลขสถิตของงาน จะจัดทาเฉลยจากผลงานทไดทามาแลวหลาย ๆ แหง และเก็บ
ี่
่
ี
้
้
ี
สะสมไว นอกจากจะใชสาหรับเปรยบเทยบราคาของแตละงานแลวยัง นามาใชสาหรับเปนขอมูลในการ
้
้
็
้
ิ
้
วางแผนไดดวย เช่น สถิตการตอกเสาเขมคอนกรต ขนาด 0.25 x 0.25 x 21 ม. ในบรเวณกรงเทพฯ เฉลย
้
ุ
ี
ี่
็
ิ
้
้
้
ี
ตอกไดวันละ 4 ตน/เครอง ตอกเสาเข็มคอนกรต 1 เครอง ถามีเสาเข็มทั้งหมด 120 ตน อาจก าหนดวัน
ื่
้
ื่
ี
ทางานของงานตอกเสาเข็มน้ไดว่าจะตองใชเวลา 120 4 = 30 วัน ตอเครองตอกเสาเข็มคอนกรต 1
้
ี
ื่
้
้
่
ื่
เครอง
ี
ิ
่
้
่
การทาสถิตของงานตาง ๆ น้ ในบรษัทก่อสรางขนาดใหญ่จะมีหนวยเก็บสถิติของงาน
ิ
ไวตลอด ซึ่งฝายวางแผนจะติดต่อจัดขอขอมูลมาใชได
้
่
้
้
้
