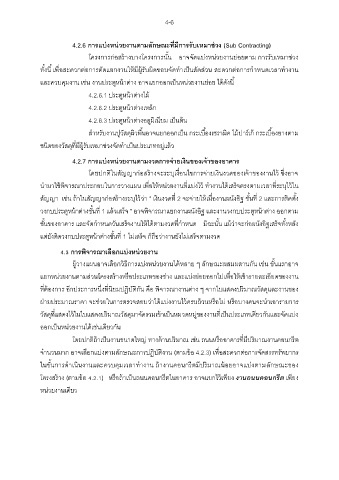

4.2.6 การแบงหนวยงานตามลักษณะทีมีการรบเหมาชวง (Sub Contracting)
ั
่
่
โครงการก่อสรางบางโครงการนั้น อาจจัดแบ่งหนวยงานย่อยตาม การรับเหมาช่วง
้
ี
่
็
่
่
ิ
้
้
ทั้งน้ เพื่อสะดวกตอการตัดแยกงานใหมีผูรับผดชอบจัดทาเปนสัดสวน สะดวกตอการก าหนดเวลาทางาน
้
และควบคุมงาน เช่น งานประตูหนาต่าง อาจแยกออกเปนหน่วยงานย่อย ไดดังน้ ี
้
็
้
้
4.2.6.1 ประตูหนาต่างไม
4.2.6.2 ประตูหนาต่างเหล็ก
้
้
็
4.2.6.3 ประตูหนาต่างอลูมิเนียม เปนตน
้
้
้
ส าหรับงานปูวัสดุผิวพื้นอาจแยกออกเปน กระเบื้องเซรามิค ไมปารเก กระเบื้องยางตาม
์
็
้
้
็
ชนิดของวัสดุที่มีผูรับเหมาช่วงจัดท าเปนประเภทอยู่แลว
่
่
4.2.7 การแบงหนวยงานตามงวดการจายเงินของเจาของอาคาร
่
้
ิ
้
โดยปกตในสัญญาก่อสรางจะระบุเงื่อนไขการจ่ายเงินงวดของเจาของงานไว ซึ่งอาจ
้
้
้
น ามาใชพิจารณาประกอบในการวางแผน เพื่อใหหน่วยงานที่แบ่งไว ท างานไดเสรจตรงตามเวลาที่ระบุไวใน
้
้
้
็
้
้
้
สัญญา เช่น ถาในสัญญาก่อสรางระบุไวว่า " เงินงวดท 2 จะจ่ายใหเมื่องานผนังอิฐ ชั้นท 2 และการติดตั้ง
ี่
้
้
ี่
้
้
วงกบประตูหนาต่างชั้นที่ 1 แลวเสรจ " อาจพิจารณาแยกงานผนังอิฐ และงานวงกบประตูหนาต่าง ออกตาม
็
้
็
้
ชั้นของอาคาร และจัดก าหนดวันเสรจงานใหไดตามงวดที่ก าหนด มิฉะนั้น แมว่าจะก่อผนังอิฐเสรจทั้งหลัง
้
็
้
็
็
แต่ยังติดวงกบประตูหนาต่างชั้นที่ 1 ไม่เสรจ ก็ถือว่างานยังไม่เสรจตามงวด
้
่
่
4.3 การพิจารณาเลือกแบงหนวยงาน
้
ื
ผูวางแผนอาจเลอกวิธการแบ่งหนวยงานไดหลาย ๆ ลักษณะผสมผสานกัน เช่น ขั้นแรกอาจ
้
่
ี
้
ื
้
้
แยกหนวยงานตามสวนโครงสรางหรอประเภทของช่าง และแบ่งย่อยออกไปเพื่อใหเขารายละเอียดของงาน
่
่
ื
ที่ตองการ อีกประการหนงทนยมปฏิบัติกัน คอ พิจารณางานต่าง ๆ จากใบแสดงปรมาณวัสดุและงานของ
้
ิ
ึ่
ี่
ิ
ื
ฝายประมาณราคา จะช่วยในการตรวจสอบว่าไดแบ่งงานไวครบถวนหรอไม่ หรอบางคนจะนาเอารายการ
้
้
่
้
ื
้
ิ
วัสดุที่แสดงไวในใบแสดงปรมาณวัสดุมาจัดรวมเขาเปนหมวดหมู่ของงานที่เปนประเภทเดียวกันและจัดแบ่ง
็
้
็
ออกเปนหน่วยงานไดเช่นเดียวกัน
้
็
ิ
็
ิ
้
โดยปกติถาเปนงานขนาดใหญ่ ทางดานปรมาณ เช่น ถนนหรออาคารที่มีปรมาณงานคอนกรต
้
ี
ื
จ านวนมาก อาจเลือกแบ่งตามลักษณะการปฏิบัติงาน (ตามขอ 4.2.3) เพื่อสะดวกต่อการจัดสรรทรัพยากร
้
ี
ิ
้
้
ในขั้นการดาเนนงานและควบคุมเวลาทางาน ถางานคอนกรตมีปรมาณนอยอาจแบ่งตามลักษณะของ
ิ
้
ื
โครงสราง (ตามขอ 4.2.1) หรอถาเปนถนนคอนกรตในอาคาร อาจแยกไวเพียง งานถนนคอนกรต เพียง
้
ี
้
้
็
ี
หน่วยงานเดียว
