Page 80 - การวางแผนการก่อสร้าง
P. 80
6-4
4.2 การค านวณหาค่าต่างๆ ในตาราง
เมื่อน าข้อมูลที่มีระบุอยู่ในผังงาน กรอกลงในตารางค านวณเรียบร้อยแล้ว ให้เริ่มค านวณหาค่า
ต่างๆ แล้วน ามาใส่ในตาราง ดังตารางที่ 6.3

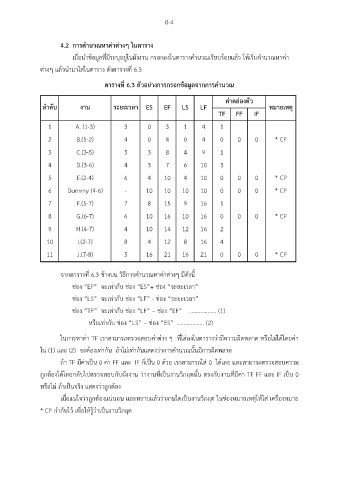

ตารางที่ 6.3 ตัวอย่างการกรอกข้อมูลจากการค านวณ
ั
่
่
คาคลองตว
ลาดบ งาน ระยะเวลา ES EF LS LF หมายเหต ุ
ั
TF FF IF
1 A. (1-3) 3 0 3 1 4 1
2 B.(1-2) 4 0 4 0 4 0 0 0 * CP
3 C.(3-5) 5 3 8 4 9 1
4 D.(3-6) 4 3 7 6 10 3
5 E.(2-4) 6 4 10 4 10 0 0 0 * CP
6 Dummy (4-6) - 10 10 10 10 0 0 0 * CP
7 F.(5-7) 7 8 15 9 16 1
8 G.(6-7) 6 10 16 10 16 0 0 0 * CP
9 H.(4-7) 4 10 14 12 16 2
10 I.(2-7) 8 4 12 8 16 4
11 J.(7-8) 5 16 21 16 21 0 0 0 * CP
จากตารางที่ 6.3 ข้างบน วิธีการค านวณหาค่าต่างๆ มีดังนี้
ช่อง “EF” จะเท่ากับ ช่อง “ES”+ ช่อง “ระยะเวลา”
ช่อง “LS” จะเท่ากับ ช่อง “LF” - ช่อง “ระยะเวลา”
ช่อง “TF” จะเท่ากับ ช่อง “LF” – ช่อง “EF” …..…………. (1)
หรือเท่ากับ ช่อง “LS” – ช่อง “ES” ……………... (2)
ในการหาค่า TF เราสามารถตรวจสอบค่าต่าง ๆ ที่ใส่ลงในตารางว่ามีความผิดพลาด หรือไม่ได้โดยค่า
ใน (1) และ (2) จะต้องเท่ากัน ถ้าไม่เท่ากันแสดงว่าการค านวณนั้นมีการผิดพลาด
ถ้า TF มีค่าเป็น 0 ค่า FF และ IF ก็เป็น 0 ด้วย เราสามารถใส่ 0 ได้เลย และสามารถตรวจสอบความ
ถูกต้องได้โดยกลับไปตรวจสอบกับผังงาน ว่างานที่เป็นงานวิกฤตนั้น ตรงกับงานที่มีค่า TF FF และ IF เป็น 0
หรือไม่ ถ้าเป็นจริง แสดงว่าถูกต้อง
เมื่อแน่ใจว่าถูกต้องแน่นอน และทราบแล้วว่างานใดเป็นงานวิกฤต ในช่องหมายเหตุให้ใส่ เครื่องหมาย
* CP ก ากับไว้ เพื่อให้รู้ว่าเป็นงานวิกฤต
