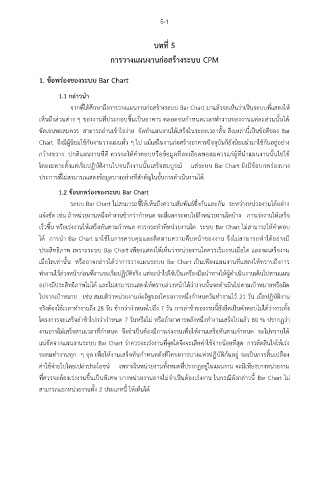

Page 57 - การวางแผนการก่อสร้าง
P. 57

5-1


                                                         บทที่ 5

                                         การวางแผนงานก่อสร้างระบบ CPM



               1. ข้อพร่องของระบบ Bar Chart

                      1.1 กล่าวน า

                           จากที่ได้ศึกษาถึงการวางแผนงานก่อสร้างระบบ Bar Chart มาแล้วจะเห็นว่าเป็นระบบที่แสดงให้

               เห็นถึงส่วนต่าง ๆ ของงานที่ประกอบขึ้นเป็นอาคาร ตลอดจนก าหนดเวลาท างานของงานแต่ละส่วนนั้นได้
               ชัดเจนพอสมควร  สามารถอานเข้าใจง่าย  จัดท าแผนงานได้เสร็จในระยะเวลาสั้น สิ่งเหล่านี้เป็นข้อดีของ Bar
                                       ่
               Chart  จึงมีผู้นิยมใช้กับงานวางแผนทั่ว ๆ ไป แม้แต่ในงานก่อสร้างอาคารปัจจุบันก็ยังนิยมน ามาใช้กันอยู่อย่าง

               กว้างขวาง  ปกติแผนงานที่ดี ควรจะให้ค าตอบหรือข้อมูลที่ละเอยดพอสมควรแก่ผู้ที่น าแผนงานนั้นไปใช้
                                                                       ี
               โดยเฉพาะตั้งแต่เริ่มปฏิบัติงานไปจนถึงงานนั้นเสร็จสมบูรณ์    แต่ระบบ Bar Chart ยังมีข้อบกพร่องบาง

               ประการที่ไม่สามารถแสดงข้อมูลบางอย่างที่ส าคัญในขั้นการด าเนินงานได้

                      1.2 ข้อบกพร่องของระบบ Bar Chart

                            ระบบ Bar Chart ไม่สามารถชี้ให้เห็นถึงความสัมพนธ์ซึ่งกันและกัน  ระหว่างหน่วยงานได้อย่าง
                                                                     ั
               แจ้งชัด เช่น ถ้าหน่วยงานหนึ่งท างานช้ากว่าก าหนด จะมีผลกระทบไปถงหน่วยงานใดบ้าง   การเร่งงานให้เสร็จ
                                                                          ึ
               เร็วขึ้น หรือเร่งงานให้เสร็จทันตามก าหนด ควรกระท าที่หน่วยงานใด  ระบบ Bar Chart ไม่สามารถให้ค าตอบ

               ได้  การน า Bar Chart มาใช้ในการควบคุมและติดตามความคืบหน้าของงาน จึงไม่สามารถท าได้อย่างมี
                                                  ี
               ประสิทธิภาพ เพราะระบบ Bar Chart เพยงแสดงให้เห็นว่าหน่วยงานใดควรเริ่มงานเมื่อใด และจะเสร็จงาน
               เมื่อใดเท่านั้น  หรืออาจกล่าวได้ว่าการวางแผนระบบ Bar Chart เป็นเพยงแผนงานที่แสดงให้ทราบถึงการ
                                                                             ี
               ท างานไว้ล่วงหน้าก่อนที่งานจะเริ่มปฏิบัติจริง แต่จะน าไปใช้เป็นเครื่องมือน าทางให้ผู้ด าเนินงานเดินไปตามแผน
               อย่างมีประสิทธิภาพไม่ได้ และไม่สามารถแสดงให้ทราบล่วงหน้าได้ว่างานนั้นจะด าเนินไปตามเป้าหมายหรือผิด

                                                       ิ
               ไปจากเป้าหมาย   เช่น สมมติว่าหน่วยงานก่ออฐของโครงการหนึ่งก าหนดวันท างานไว้ 21 วัน เมื่อปฏิบัติงาน
               จริงต้องใช้เวลาท างานถึง 28 วัน ช้ากว่าก าหนดไปถึง 7 วัน การล่าช้าของงานนี้ยังยึดเป็นค าตอบไมได้ว่างานทั้ง
                                                                                                ่
               โครงการจะเสร็จล่าช้าไปกว่าก าหนด 7 วันหรือไม่ หรือถ้าอาคารหลังหนึ่งท างานเสร็จไปแล้ว 80 % ปรากฏว่า

                                                                     ื่
               งานอาจไม่เสร็จตามเวลาที่ก าหนด  จึงจ าเป็นต้องมีการเร่งงานเพอให้งานเสร็จทันตามก าหนด  จะไม่ทราบได้
               แน่ชัดจากแผนงานระบบ Bar Chart ว่าควรจะเร่งงานที่จุดใดจึงจะเสียค่าใช้จ่ายน้อยที่สุด  การตัดสินใจให้เร่ง

               ระดมท างานทุก  ๆ จุด เพอให้งานเสร็จทันก าหนดดังที่โครงการบางแห่งปฏิบัติกันอยู่ จะเป็นการสิ้นเปลือง
                                      ื่
               ค่าใช้จ่ายไปโดยเปล่าประโยชน์     เพราะในหน่วยงานทั้งหมดที่ปรากฏอยู่ในแผนงาน จะมีเพยงบางหน่วยงาน
                                                                                            ี
               ที่ควรจะต้องเร่งงานขึ้นเป็นพเศษ บางหน่วยงานอาจไม่จ าเป็นต้องเร่งงาน ในกรณีดังกล่าวนี้ Bar Chart ไม่
                                        ิ
               สามารถแยกหน่วยงานทั้ง 2 ประเภทนี้ ให้เห็นได้
