Page 53 - การวางแผนการก่อสร้าง
P. 53
4-11

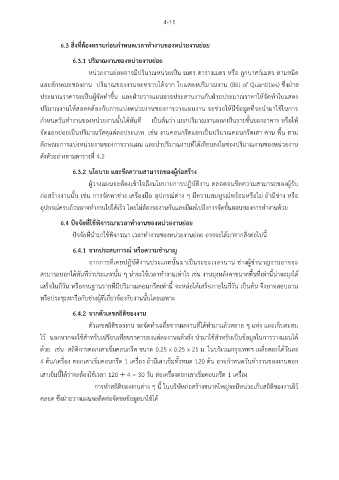

6.3 สิ่งที่ต้องทราบก่อนก าหนดเวลาท างานของหน่วยงานย่อย
6.3.1 ปริมาณงานของหน่วยงานย่อย
หน่วยงานย่อยอาจมีปริมาณหน่วยเป็น เมตร ตารางเมตร หรือ ลูกบาศก์เมตร ตามชนิด
และลักษณะของงาน ปริมาณของงานจะทราบได้จาก ใบแสดงปริมาณงาน (Bill of Quantities) ซึ่งฝ่าย
ประมาณราคาจะเป็นผู้จัดท าขึ้น และฝ่ายวางแผนอาจประสานงานกับฝ่ายประมาณราคาให้จัดท าใบแสดง
ปริมาณงานให้สอดคล้องกับการแบ่งหน่วยงานของการวางแผนงาน จะช่วยให้มีข้อมูลที่จะน ามาใช้ในการ
ก าหนดวันท างานของหน่วยงานนั้นได้ทันที เป็นต้นว่า แยกปริมาณงานออกเป็นรายชั้นของอาคาร หรือให้
ื้
จัดแยกย่อยเป็นปริมาณวัสดุแต่ละประเภท เช่น งานคอนกรีตแยกเป็นปริมาณคอนกรีตเสา คาน พน ตาม
ลักษณะการแบ่งหน่วยงานของการวางแผน และน าปริมาณงานที่ได้เขียนลงในช่องปริมาณงานของหน่วยงาน
ดังตัวอย่างตามตารางที่ 4.2
6.3.2 นโยบาย และขีดความสามารถของผู้ก่อสร้าง
ผู้วางแผนจะต้องเข้าใจถึงนโยบายการปฏิบัติงาน ตลอดจนขีดความสามารถของผู้รับ
ุ
ก่อสร้างงานนั้น เช่น การจัดหาช่าง เครื่องมือ อปกรณ์ต่าง ๆ มีความสมบูรณ์พร้อมหรือไม่ ถ้ามีช่าง หรือ
อุปกรณ์ครบถ้วนอาจท างานไปได้เร็ว โดยไม่ต้องรองานกันและมีผลไปถึงการจัดขั้นตอนของการท างานด้วย
6.4 ปัจจัยที่ใช้พิจารณาเวลาท างานของหน่วยงานย่อย
ปัจจัยที่น ามาใช้พิจารณา เวลาท างานของหน่วยงานย่อย อาจจะได้มาจากสิ่งต่อไปนี้
6.4.1 จากประสบการณ์ หรือความช านาญ
จากการที่เคยปฏิบัติงานประเภทนั้นมาเป็นระยะเวลานาน ช่างผู้ช านาญงานอาจจะ
สามารถบอกได้ทันทีว่าประเภทนั้น ๆ น่าจะใช้เวลาท างานเท่าไร เช่น งานมุงหลังคาขนาดพนที่เท่านี้น่าจะมุงได้
ื้
เสร็จในกี่วัน หรืองานฐานรากที่มีปริมาณคอนกรีตเท่านี้ จะหล่อได้เสร็จภายในกี่วัน เป็นต้น จึงอาจสอบถาม
หรือประชุมหารือกับช่างผู้ที่เกี่ยวข้องกับงานนั้นโดยเฉพาะ
6.4.2 จากตัวเลขสถิติของงาน
ตัวเลขสถิติของงาน จะจัดท าเฉลี่ยจากผลงานที่ได้ท ามาแล้วหลาย ๆ แห่ง และเก็บสะสม
ไว้ นอกจากจะใช้ส าหรับเปรียบเทียบราคาของแต่ละงานแล้วยัง น ามาใช้ส าหรับเป็นข้อมูลในการวางแผนได้
ด้วย เช่น สถิติการตอกเสาเข็มคอนกรีต ขนาด 0.25 x 0.25 x 21 ม. ในบริเวณกรุงเทพฯ เฉลี่ยตอกได้วันละ
4 ต้น/เครื่อง ตอกเสาเข็มคอนกรีต 1 เครื่อง ถ้ามีเสาเข็มทั้งหมด 120 ต้น อาจก าหนดวันท างานของงานตอก
เสาเข็มนี้ได้ว่าจะต้องใช้เวลา 120 4 = 30 วัน ต่อเครื่องตอกเสาเข็มคอนกรีต 1 เครื่อง
การท าสถิติของงานต่าง ๆ นี้ ในบริษัทก่อสร้างขนาดใหญ่จะมีหน่วยเก็บสถิติของงานไว้
ตลอด ซึ่งฝ่ายวางแผนจะติดต่อจัดขอข้อมูลมาใช้ได้
