5-20

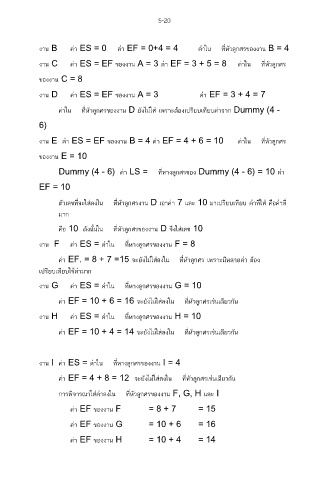

               งาน B   ค่า ES = 0  ค่า EF = 0+4 = 4                      ค่าใน  ที่หัวลูกศรของงาน B = 4


               งาน C   ค่า ES = EF ของงาน A = 3 ค่า EF = 3 + 5 = 8    ค่าใน  ที่หัวลูกศร

               ของงาน C = 8


               งาน D   ค่า ES = EF ของงาน A = 3                          ค่า EF = 3 + 4 = 7

                      ค่าใน  ที่หัวลูกศรของงาน D ยังไม่ใส่ เพราะต้องเปรียบเทียบค่าจาก Dummy (4 -


               6)


               งาน E  ค่า ES = EF ของงาน B = 4 ค่า EF = 4 + 6 = 10    ค่าใน  ที่หัวลูกศร

               ของงาน E = 10

                      Dummy (4 - 6)  ค่า LS =  ที่หางลูกศรของ Dummy (4 - 6) = 10 ค่า


               EF = 10

                      ตัวเลขที่จะใส่ลงใน  ที่หัวลูกศรงาน D เอาค่า 7 และ 10 มาเปรียบเทียบ ค่าที่ใส่ คือค่าที่

                      มาก

                      คือ 10  ดังนนใน  ที่หัวลูกศรของงาน D จึงใส่เลข 10
                                   ั้

               งาน  F   ค่า ES = ค่าใน  ที่หางลูกศรของงาน F = 8

                      ค่า EF. = 8 + 7 =15 จะยังไม่ใส่ลงใน  ที่หัวลูกศร เพราะมีหลายค่า ต้อง

               เปรียบเทียบใช้ค่ามาก

               งาน G   ค่า ES = ค่าใน  ที่หางลูกศรของงาน G = 10

                      ค่า EF = 10 + 6 = 16 จะยังไม่ใส่ลงใน  ที่หัวลูกศรเช่นเดียวกัน


               งาน H   ค่า ES = ค่าใน  ที่หางลูกศรของงาน H = 10

                      ค่า EF = 10 + 4 = 14 จะยังไม่ใส่ลงใน  ที่หัวลูกศรเช่นเดียวกัน




               งาน I  ค่า ES = ค่าใน  ที่หางลูกศรของงาน I = 4


                      ค่า EF = 4 + 8 = 12  จะยังไม่ใส่ลงใน  ที่หัวลูกศรเช่นเดียวกัน

                      การพิจารณาใส่ค่าลงใน  ที่หัวลูกศรของงาน F, G, H และ I


                          ค่า EF ของงาน F              = 8 + 7           = 15

                          ค่า EF ของงาน G              = 10 + 6          = 16


                          ค่า EF ของงาน H              = 10 + 4          = 14
