Page 88 - การวางแผนการก่อสร้างฯ
P. 88
5-11

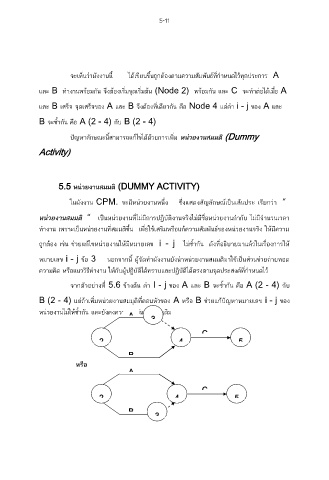

จะเห็นว่าผังงานนี้ ได้เขียนขึ้นถูกต้องตามความสัมพันธ์ที่ก าหนดไว้ทุกประการ A
และ B ท างานพร้อมกัน จึงต้องเริ่มจุดเริ่มต้น (Node 2) พร้อมกัน และ C จะท าต่อได้เมื่อ A
และ B เสร็จ จุดเสร็จของ A และ B จึงต้องที่เดียวกัน คือ Node 4 แต่ค่า i - j ของ A และ
B จะซ้ ากัน คือ A (2 - 4) กับ B (2 - 4)
ปัญหาลักษณะนี้สามารถแก้ไขได้ด้วยการเพิ่ม หน่วยงานสมมติ (Dummy
Activity)
5.5 หน่วยงานสมมติ (DUMMY ACTIVITY)
ในผังงาน CPM. จะมีหนวยงานหนง ซงแสดงสญลักษณ์เป็นเสนประ เรียกว่า “
ึ่
ึ่
่
ั
้
่
หน่วยงานสมมติ “ เป็นหนวยงานที่ไม่มีการปฏิบัติงานจริงไม่มีชื่อหนวยงานก ากับ ไม่มีจ านวนเวลา
่
ื่
ั
ท างาน เพราะเป็นหน่วยงานที่สมมติขึ้น เพอใช้เสริมหรือแก้ความสมพนธ์ของหนวยงานจริง ให้มีความ
่
ั
้
ถกต้อง เช่น ช่วยแก้ไขหนวยงานให้มีหมายเลข i - j ไม่ซากัน ดังที่อธิบายมาแล้วในเรื่องการให้
ู
่
่
ี้
่
หมายเลข i - j ข้อ 3 นอกจากน ผู้จัดท าผังงานยังนาหนวยงานสมมติมาใช้เป็นสวนช่วยถายทอด
่
ความคิด หรือแนววิธีท างาน ให้กับผู้ปฏิบัติได้ทราบและปฏิบัติได้ตรงตามจุดประสงค์ที่ก าหนดไว้
จากตัวอย่างที่ 5.6 ข้างต้น ค่า I - j ของ A และ B จะซากัน คือ A (2 - 4) กับ
้
B (2 - 4) แต่ถาเพมหนวยงานสมมุติที่ตอนหัวของ A หรือ B ช่วยแก้ปัญหาหมายเลข i - j ของ
่
ิ่
้
หน่วยงานไม่ให้ซ้ ากัน และยังคงความสัมพันธ์ไว้ตามเดิม
A
3
C
2 4 5
B
หรือ
A
C
2 4 5
B
3
