Page 106 - การวางแผน
P. 106

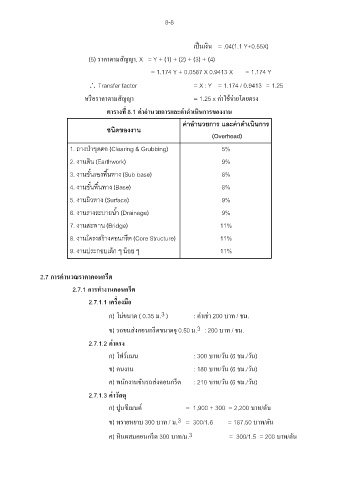

8-8
็
เปนเงิน = .04(1.1 Y+0.55X)
(5) ราคาตามสัญญา, X = Y + (1) + (2) + (3) + (4)
= 1.174 Y + 0.0587 X 0.9413 X = 1.174 Y
Transfer factor = X : Y = 1.174 / 0.9413 = 1.25
ื
หรอราคาตามสัญญา = 1.25 x ค่าใช้จ่ายโดยตรง
่
่
ตารางที่ 8.1 คาอ านวยการและคาด าเนินการของงาน
ค่าอ านวยการ และค่าด าเนินการ
ชนิดของงาน
(Overhead)
1. ถางป่าขุดตอ (Clearing & Grubbing) 5%
2. งานดิน (Earthwork) 9%
3. งานชั้นรองพื้นทาง (Sub base) 8%
4. งานชั้นพื้นทาง (Base) 8%
5. งานผิวทาง (Surface) 9%
6. งานรางระบายน ้า (Drainage) 9%
7. งานสะพาน (Bridge) 11%
8. งานโครงสร้างคอนกรีต (Core Structure) 11%
9. งานประกอบเล็ก ๆ น้อย ๆ 11%
ี
2.7 การค านวณราคาคอนกรต
ี
2.7.1 การท างานคอนกรต
ื
ื่
2.7.1.1 เครองมอ
3
ก) โม่ขนาด ( 0.35 ม. ) : ค่าเชา 200 บาท / ชม.
่
3
่
ี
ข) รถขนสงคอนกรตขนาดจุ 0.50 ม. : 200 บาท / ชม.
่
2.7.1.2 คาแรง
์
ก) โฟรแมน : 300 บาท/วัน (6 ชม./วัน)
ข) คนงาน : 180 บาท/วัน (6 ชม./วัน)
ี
ค) พนักงานขับรถสงคอนกรต : 210 บาท/วัน (6 ชม./วัน)
่
2.7.1.3 คาวัสดุ
่
ก) ปูนซเมนต์ = 1,900 + 300 = 2,200 บาท/ตัน
ี
3
ข) ทรายหยาบ 300 บาท / ม. = 300/1.6 = 187.50 บาท/ตัน
3
ี
ิ
ค) หนผสมคอนกรต 300 บาท/ม. = 300/1.5 = 200 บาท/ตัน
