Page 108 - การวางแผน
P. 108
8-10
่
่

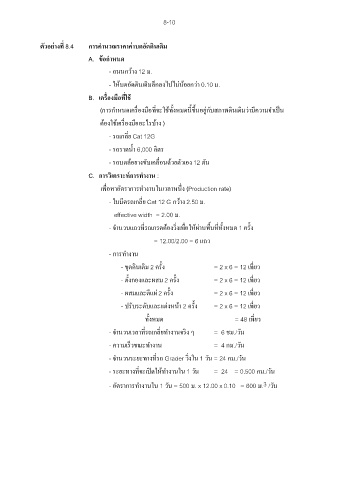

ตัวอยางที่ 8.4 การค านวณราคาคาบดอัดดินเดิม
A. ขอก าหนด
้
- ถนนกว้าง 12 ม.
ิ
้
ิ
- ใหบดอัดดนเดมลึกลงไปไม่น้อยกว่า 0.10 ม.
ื
้
ื่
B. เครองมอที่ใช
ี
ิ
่
็
่
ื
่
่
ี
ิ
(การก าหนดเครองมือทจะใช้ทั้งหมดน้ขึ้นอยูกับสภาพดนเดมวามีความจ าเปน
ื่
ต้องใช้เครองมืออะไรบ้าง )
- รถเกลี่ย Cat 12G
- รถราดน ้า 6,000 ลิตร
- รถบดล้อยางขับเคลื่อนด้วยตัวเอง 12 ตัน
์
C. การวิเคราะหการท างาน :
เพื่อหาอัตราการท างานในเวลาหนง (Production rate)
่
ึ
- ใบมีดรถเกลี่ย Cat 12 G กว้าง 2.50 ม.
effective width = 2.00 ม.
้
่
ื
่
ื
ิ
ี
ั
่
- จ านวนแถวทรถเกรดต้องว่งเพอใหผานพ้นททั้งหมด 1 คร้ง
่
ี
= 12.00/2.00 = 6 แถว
- การท างาน
ิ
ั
ิ
- ขุดดนเดม 2 คร้ง = 2 x 6 = 12 เที่ยว
ั
- ตั้งกองและผสม 2 คร้ง = 2 x 6 = 12 เที่ยว
ั
- ผสมและตีแผ่ 2 คร้ง = 2 x 6 = 12 เที่ยว
- ปรับระดับและแต่งหน้า 2 คร้ง = 2 x 6 = 12 เที่ยว
ั
ทั้งหมด = 48 เที่ยว
ิ
- จ านวนเวลาที่รถเกลี่ยท างานจรง ๆ = 6 ชม./วัน
็
- ความเรวขณะท างาน = 4 กม./วัน
ิ
- จ านวนระยะทางที่รถ Grader ว่งใน 1 วัน = 24 กม./วัน
ิ
- ระยะทางที่จะเปดให้ท างานใน 1 วัน = 24 = 0.500 กม./วัน
3
- อัตราการท างานใน 1 วัน = 500 ม. x 12.00 x 0.10 = 600 ม. /วัน
