Page 45 - การวางแผนการก่อสร้าง
P. 45

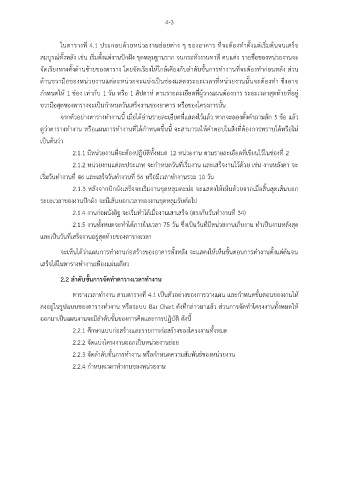

4-3


                      ในตารางที่ 4.1 ประกอบด้วยหน่วยงานย่อยต่าง ๆ ของอาคาร ที่จะต้องท าตั้งแต่เริ่มต้นจนเสร็จ
               สมบูรณ์ทั้งหลัง เช่น เริ่มตั้งแต่งานปักฝัง ขุดหลุมฐานราก จนกระทั่งงานทาสี ตบแต่ง รายชื่อของหน่วยงานจะ

               จัดเรียงทางตั้งด้านซ้ายของตาราง โดยจัดเรียงให้ใกล้เคียงกับล าดับขั้นการท างานที่จะต้องท าก่อนหลัง ส่วน

               ด้านขวามือของหน่วยงานแต่ละหน่วยจะแบ่งเป็นช่องแสดงระยะเวลาที่หน่วยงานนั้นจะต้องท า ซึ่งอาจ
                                                                   ี
               ก าหนดให้ 1 ช่อง เท่ากับ 1 วัน หรือ 1 สัปดาห์ ตามรายละเอยดที่ผู้วางแผนต้องการ ระยะเวลาสุดท้ายที่อยู่
               ขวามือสุดของตารางจะเป็นก าหนดวันเสร็จงานของอาคาร หรือของโครงการนั้น
                                                              ี
                      จากตัวอย่างตารางท างานนี้ เมื่อได้อ่านรายละเอยดที่แสดงไว้แล้ว หากจะลองตั้งค าถามสัก 5 ข้อ แล้ว
               ดูว่าตารางท างาน หรือแผนการท างานที่ได้ก าหนดขึ้นนี้ จะสามารถให้ค าตอบในสิ่งที่ต้องการทราบได้หรือไม่

               เป็นต้นว่า
                           2.1.1 มีหน่วยงานที่จะต้องปฏิบัติทั้งหมด 12 หน่วยงาน ตามรายละเอียดที่เขียนไว้ในช่องที่ 2

                           2.1.2 หน่วยงานแต่ละประเภท จะก าหนดวันที่เริ่มงาน และเสร็จงานไว้ด้วย เช่น งานหลังคา จะ

               เริ่มวันท างานที่ 46 และเสร็จวันท างานที่ 56 หรือมีเวลาท างานรวม 10 วัน
                           2.1.3 หลังจากปักผังเสร็จจะเริ่มงานขุดหลุมตะม่อ จะแสดงให้เห็นด้วยจากเมื่อสิ้นสุดเส้นบอก

               ระยะเวลาของงานปักผัง จะมีเส้นบอกเวลาของงานขุดหลุมรับต่อไป

                           2.1.4 งานก่อผนังอิฐ จะเริ่มท าได้เมื่องานเสาเสร็จ (ตรงกับวันท างานที่ 34)

                           2.1.5 งานทั้งหมดจะทาได้ภายในเวลา 75 วัน ซึ่งเป็นวันที่มีหน่วยงานเก็บงาน ท าเป็นงานหลังสุด
               และเป็นวันที่เสร็จงานอยู่สุดท้ายของตารางเวลา

                      จะเห็นได้ว่าแผนการท างานก่อสร้างของอาคารทั้งหลัง จะแสดงให้เห็นขั้นตอนการท างานตั้งแต่ต้นจน

               เสร็จได้ในตารางท างานเพียงแผ่นเดียว

                      2.2 ล าดับขั้นการจัดท าตารางเวลาท างาน

                           ตารางเวลาท างาน ตามตารางที่ 4.1 เป็นตัวอย่างของการวางแผน และก าหนดขั้นตอนของงานให้

               ลงอยู่ในรูปแบบของตารางท างาน หรือระบบ Bar Chart ดังที่กล่าวมาแล้ว ส่วนการจัดท าโครงงานทั้งหมดให้

               ออกมาเป็นแผนงานจะมีล าดับขั้นของการคิดและการปฏิบัติ ดังนี้
                           2.2.1 ศึกษาแบบก่อสร้างและรายการก่อสร้างของโครงงานทั้งหมด

                           2.2.2 จัดแบ่งโครงงานออกเป็นหน่วยงานย่อย
                           2.2.3 จัดล าดับขั้นการท างาน หรือก าหนดความสัมพันธ์ของหน่วยงาน

                           2.2.4 ก าหนดเวลาท างานของหน่วยงาน
   40   41   42   43   44   45   46   47   48   49   50
