                          หมายถึง    ค่าโสหยตาง ๆ      เช่น ค่าภาษี ค่าประกันภัย ค่า
                                                       ่
                                                   ุ้
                                                                                                        ื
                                                                                    ุ
               เสื่อมราคาของทรัพย์สิน ค่าเช่าส านักงาน ค่าเช่าอปกรณ์เครื่องมอ
                               ่
                         ั
               เครื่องจกรตาง ๆ ค่าตอบแทน ค่าดอกเบี้ย ค่ารับรอง และรวมถึงค่าปรับ
               ด้วย

                          ในหลาย ๆ กรณีจะเป็นการประหยัดมากกว่าถ้ามีการเร่งงานใน
                                                                                   ้
               บางกิจการ เพราะถ้ายิ่งท างานนานวันเข้า ราคาทางออมจะต้องสูงขึ้นไป
               ด้วย ตามระยะเวลาแห่งการท างานนั้น ๆ และถ้ามีการเร่งงานให้เสร็จเร็ว

               ขึ้นราคาโดยทางอ้อมก็จะต่ าลงมาด้วย โปรดพิจารณารูปที่ 7.2 ประกอบ

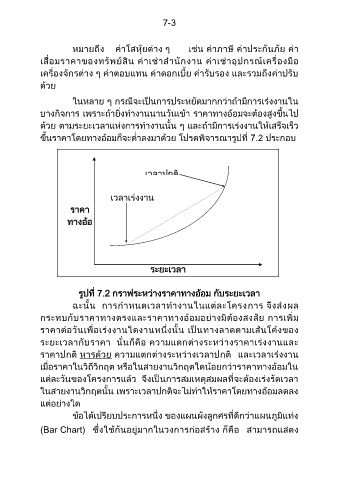

                                                    เวลาปกต     ิ


                                        เวลาเร่งงาน
                          ราคา

                         ทางอ้อ
                            ม





                                                      ระยะเวลา


                             รูปที่ 7.2 กราฟระหว่างราคาทางอ้อม กับระยะเวลา

                                                                             ่
                                                                                                ึ
                          ฉะนั้น  การก าหนดเวลาท างานในแตละโครงการ จงส่งผล
               กระทบกับราคาทางตรงและราคาทางออมอย่างมตองสงสัย การเพิ่ม
                                                                   ้
                                                                                   ้
                                                                                 ิ
                        ่
               ราคาตอวันเพื่อเร่งงานใดงานหนึ่งนั้น เป็นทางลาดตามเส้นโค้งของ
                                                                     ่
               ระยะเวลากับราคา  นั่นก็คือ ความแตกตางระหว่างราคาเร่งงานและ
                                                                                  ิ
                            ิ
               ราคาปกต หารด้วย ความแตกตางระหว่างเวลาปกต  และเวลาเร่งงาน
                                                        ่
                                                                                                  ้
               เมื่อราคาในวิถีวิกฤต หรือในสายงานวิกฤตใดน้อยกว่าราคาทางออมใน
                                                                                        ้
               แต่ละวันของโครงการแล้ว  จงเป็นการสมเหตสมผลที่จะตองเร่งรัดเวลา
                                                     ึ
                                                                         ุ
                                                                                               ้
               ในสายงานวิกฤตนั้น เพราะเวลาปกติจะไม่ท าให้ราคาโดยทางออมลดลง
               แต่อย่างใด
                                                                                                    ิ
                          ข้อได้เปรียบประการหนึ่ง ของแผนผังลูกศรที่ดีกว่าแผนภูมแท่ง
                                    ึ่
               (Bar Chart)  ซงใช้กันอยู่มากในวงการก่อสร้าง ก็คือ  สามารถแสดง
