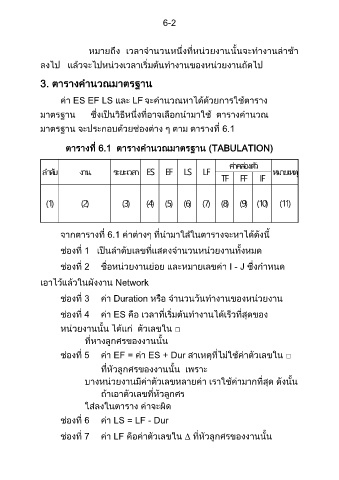

Page 106 - การวางแผนการก่อสร้างฯ
P. 106
6-2
หมายถึง เวลาจานวนหนึ่งที่หน่วยงานนั้นจะท างานล่าช้า
ลงไป แล้วจะไปหน่วงเวลาเริ่มต้นท างานของหน่วยงานถัดไป
3. ตารางค านวณมาตรฐาน
ค่า ES EF LS และ LF จะค านวณหาได้ด้วยการใช้ตาราง
มาตรฐาน ซึ่งเป็นวิธีหนึ่งที่อาจเลือกน ามาใช้ ตารางค านวณ
มาตรฐาน จะประกอบด้วยช่องต่าง ๆ ตาม ตารางที่ 6.1
ตารางที่ 6.1 ตารางค านวณมาตรฐาน (TABULATION)
ค่าคล่องตัว
ล าดับ งาน ระยะเวลา ES EF LS LF หมายเหตุ
TF FF IF
(1) (2) (3) (4) (5) (6) (7) (8) (9) (10) (11)
จากตารางที่ 6.1 ค่าต่างๆ ที่น ามาใส่ในตารางจะหาได้ดังนี้
ช่องที่ 1 เป็นล าดับเลขที่แสดงจ านวนหน่วยงานทั้งหมด
ช่องที่ 2 ชื่อหน่วยงานย่อย และหมายเลขค่า I - J ซึ่งก าหนด
เอาไว้แล้วในผังงาน Network
ช่องที่ 3 ค่า Duration หรือ จ านวนวันท างานของหน่วยงาน
ช่องที่ 4 ค่า ES คือ เวลาที่เริ่มต้นท างานได้เร็วที่สุดของ
หน่วยงานนั้น ได้แก่ ตัวเลขใน □
ที่หางลูกศรของงานนั้น
ช่องที่ 5 ค่า EF = ค่า ES + Dur สาเหตุที่ไม่ใช้ค่าตัวเลขใน □
ที่หัวลูกศรของงานนั้น เพราะ
บางหน่วยงานมีค่าตัวเลขหลายค่า เราใช้ค่ามากที่สุด ดังนั้น
ถ้าเอาตัวเลขที่หัวลูกศร
ใส่ลงในตาราง ค่าจะผิด
ช่องที่ 6 ค่า LS = LF - Dur
ช่องที่ 7 ค่า LF คือค่าตัวเลขใน ที่หัวลูกศรของงานนั้น
