Page 82 - สะพานเครื่องหนุนลอย
P. 82
7-4

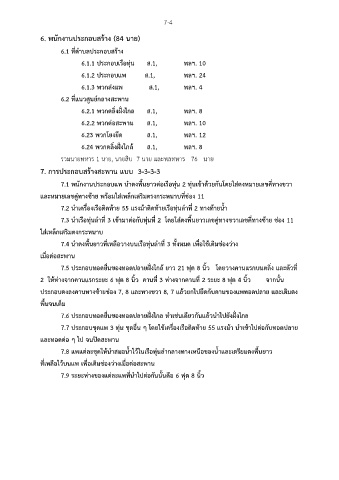

6. พนักงานประกอบสร้าง (84 นาย)
6.1 ที่ตำบลประกอบสร้าง
6.1.1 ประกอบเรือทุ่น ส.1, พลฯ. 10
6.1.2 ประกอบแพ ส.1, พลฯ. 24
6.1.3 พวกส่งแพ ส.1, พลฯ. 4
6.2 ที่แนวศูนย์กลางสะพาน
6.2.1 พวกตลิ่งฝั่งไกล ส.1, พลฯ. 8
6.2.2 พวกต่อสะพาน ส.1, พลฯ. 10
6.23 พวกโยงยึด ส.1, พลฯ. 12
6.24 พวกตลิ่งฝั่งใกล้ ส.1, พลฯ. 8
รวมนายทหาร 1 นาย, นายสิบ 7 นาย และพลทหาร 76 นาย
7. การประกอบสร้างสะพาน แบบ 3-3-3-3
7.1 พนักงานประกอบแพ นำตงพื้นยาวต่อเรือทุ่น 2 ทุ่นเข้าด้วยกันโดยใส่ตงหมายเลขคี่ทางขวา
และหมายเลขคู่ทางซ้าย พร้อมใส่เหล็กเสริมตรงกระหนาบที่ช่อง 11
7.2 นำเครื่องเรือติดท้าย 55 แรงม้าติดท้ายเรือทุ่นลำที่ 2 ทางท้ายน้ำ
7.3 นำเรือทุ่นลำที่ 3 เข้ามาต่อกับทุ่นที่ 2 โดยใส่ตงพื้นยาวเลขคู่ทางขวาเลขคี่ทางซ้าย ช่อง 11
ใส่เหล็กเสริมตงกระหนาบ
7.4 นำตงพื้นยาวที่เหลือวางบนเรือทุ่นลำที่ 3 ทั้งหมด เพื่อใช้เติมช่องว่าง
เมื่อต่อสะพาน
7.5 ประกอบทอดยื่นของทอดปลายฝั่งใกล้ ยาว 21 ฟุต 8 นิ้ว โดยวางคานแรกบนตลิ่ง และตัวที่
2 ให้ห่างจากคานแรกระยะ 6 ฟุต 8 นิ้ว คานที่ 3 ห่างจากคานที่ 2 ระยะ 8 ฟุต 4 นิ้ว จากนั้น
ประกอบตงลงคานทางซ้ายช่อง 7, 8 และทางขวา 8, 7 แล้วยกไปยึดกับคานของแพทอดปลาย และเติมตง
พื้นจนเต็ม
7.6 ประกอบทอดยื่นของทอดปลายฝั่งไกล ทำเช่นเดียวกันแล้วนำไปยังฝั่งไกล
7.7 ประกอบชุดแพ 3 ทุ่น ชุดอื่น ๆ โดยใช้เครื่องเรือติดท้าย 55 แรงม้า นำเข้าไปต่อกับทอดปลาย
และทอดต่อ ๆ ไป จนปิดสะพาน
7.8 แพแต่ละชุดให้นำสมอน้ำไว้ในเรือทุ่นลำกลางทางเหนือของน้ำและเตรียมตงพื้นยาว
้
ที่เหลือไวบนแพ เพื่อเติมช่องว่างเมื่อต่อสะพาน
7.9 ระยะห่างของแต่ละแพที่นำไปต่อกันนั้นคือ 6 ฟุต 8 นิ้ว
