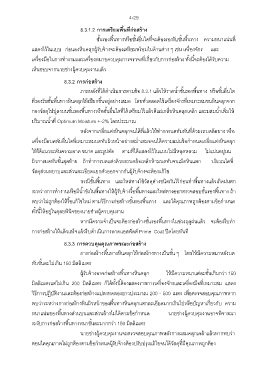

                                     8.3.1.2 การเตรียมพื้นที่ก่อสร้าง

                                            ชั้นรองพื้นทางหรือชั้นอื่นใดที่จะต้องรองรับชั้นพื้นทาง    ความหนาแน่นที่
               แสดงไว้ในแบบ   ก่อนลงหินคลุกผู้รับจ้างจะต้องเตรียมพร้อมในด้านต่าง ๆ เช่น เครื่องจักร      และ

               เครื่องมือในการทํางานและเครื่องหมายควบคุมการจราจรที่เกี่ยวกับการก่อสร้าง ทั้งนี้จะต้องได้รับความ

               เห็นชอบจากนายช่างผู้ควบคุมงานแล้ว

                              8.3.2 การก่อสร้าง

                                     ภายหลังที่ได้ดําเนินการตามข้อ 8.3.1 แล้วให้ราดนํ้าชั้นรองพื้นทาง  หรือชั้นอื่นใด

               ที่รองรับชั้นพื้นทางหินคลุกให้เปียกชื้นอยู่อย่างเสมอ   โดยทั่วตลอดใช้เครื่องจักรที่เหมาะสมขนหินคลุกจาก

               กองวัสดุไปปูลงบนชั้นรองพื้นทางหรือชั้นอื่นใดที่ได้เตรียมไว้แล้วตีแผ่เกลี่ยหินคลุกเคล้า และผสมนํ้าเพิ่มให้
               ปริมาณนํ้าที่ Optimum Moisture +-2% โดยประมาณ

                                     หลังจากเกลี่ยแต่งหินคลุกจนได้ที่แล้วให้ทําการบดทับทันที่ด้วยรถบดล้อยาง หรือ

               เครื่องมือบดทับอื่นใดที่เหมาะสมบดทับผิวหน้าอย่างสมํ่าเสมอจนได้ความแน่นข้อกําหนดเกลี่ยแต่งหินคลุก

               ให้ได้แนวระดับความลาด ขนาด และรูปตัด      ตามที่ได้แสดงไว้ในแบบไม่มีหลุดหลวม      ไม่แน่นอยู่บน
               ผิวการบดทับขั้นสุดท้าย    ถ้าทําการบดแต่งด้วยรถบดล้อเหล็กห้ามบดทับจนเม็ดหินแตก        บริเวณใดที่

               วัสดุส่วนหยาบและส่วนละเอียดแยกตัวออกจากกันผู้รับจ้างจะต้องแก้ไข

                                     กรณีชั้นพื้นทาง    และไหล่ทางใช้วัสดุต่างชนิดกันไว้ก่อนทําพื้นทางแล้วเกิดฝนตก

               ระหว่างการทํางานหรือมีนํ้าขังในพื้นทางให้ผู้รับจ้างรื้อพื้นทางและไหล่ทางออกตรวจสอบชั้นรองพื้นทาง ถ้า
               พบว่าไม่ถูกต้องให้รื้อแก้ไขใหม่ ตามวิธีการก่อสร้างชั้นรองพื้นทาง     และได้คุณภาพถูกต้องตามข้อกําหนด

               ทั้งนี้ให้อยู่ในดุลยพินิจของนายช่างผู้ควบคุมงาน

                                     หากมีความจําเป็นจะต้องก่อสร้างชั้นรองพื้นทางในช่วงฤดูฝนแล้ว    จะต้องรีบทํา

               การก่อสร้างให้แล้วเสร็จแล้วรีบดําเนินการลาดแอสฟัลต์ Prime  Coat ปิดโดยทันที

                              8.3.3 การควบคุมคุณภาพขณะก่อสร้าง

                                     การก่อสร้างพื้นทางหินคลุกให้ก่อสร้างทางเป็นชั้น ๆ    โดยให้มีความหนาหลังบด

               ทับชั้นละไม่เกิน 150 มิลลิเมตร
                                     ผู้รับจ้างอาจก่อสร้างพื้นทางหินคลุก            ให้มีความหนาแต่ละชั้นเกินกว่า 150

               มิลลิเมตรแต่ไม่เกิน  200  มิลลิเมตร  ก็ได้ทั้งนี้ต้องแสดงรายการเครื่องจักรและเครื่องมือที่เหมาะสม  แสดง

               วิธีการปฏิบัติงานและต้องก่อสร้างแปลงทดลองยาวประมาณ 200 - 500 เมตร เพื่อตรวจสอบคุณภาพหาก

               พบว่าระหว่างการก่อสร้างหินผิวหน้าของพื้นทางหินคลุกแตกละเอียดมากเกินไปหรือปัญหาเกี่ยวกับ  ความ

               หนาแน่นของพื้นทางส่วนบนและส่วนล้างไม่ได้ตามข้อกําหนด        นายช่างผู้ควบคุมงานอาจพิจารณา
               ระงับการก่อสร้างพื้นทางหนาชั้นละมากกว่า 150 มิลลิเมตร

                                     นายช่างผู้ควบคุมงานจะตรวจสอบคุณภาพหลังการผสมคลุกเคล้าแล้วหากพบว่า

               ตอนใดคุณภาพไม่ถูกต้องตามข้อกําหนดผู้รับจ้างต้องปรับปรุงแก้ไขจนได้วัสดุที่มีคุณภาพถูกต้อง
