Page 19 - วิชายุทโธปกรณ์สายช่าง ชั้นนายพัน
P. 19

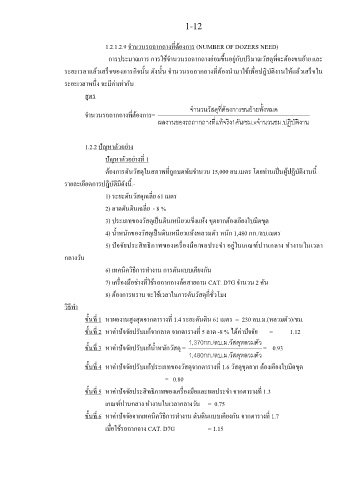

1-12
1.2.1.2.9 จํานวนรถถากถางที่ต้องการ (NUMBER OF DOZERS NEED)
การประมาณการ การใช้จํานวนรถถากถางย่อมขึ้นอยู่กับปริมาณวัสดุที่จะต้องขนย้าย และ
ระยะเวลาแล้วเสร็จของภารกิจนั้น ดังนั้น จํานวนรถถากถางที่ต้องนํามาใช้เพื่อปฏิบัติงานให้แล้วเสร็จใน
ระยะเวลาหนึ่ง จะมีค่าเท่ากับ
สูตร
จํานวนวัสดุ ที�ต้องการ ขนย้ายทั�ง หมด
จํานวนรถถากถางที่ต้องการ=
ผลงานของรถ ถากถางที�แ ท้จริง1คัน /ชม.xจํานวน ชม.ปฏิบัติ งาน
1.2.2 ปัญหาตัวอย่าง
ปัญหาตัวอย่างที่ 1
ต้องการดันวัสดุในสภาพที่ถูกบดทับจํานวน 15,000 ลบ.เมตร โดยท่านเป็นผู้ปฏิบัติงานนี้
รายละเอียดการปฏิบัติมีดังนี้.-
1) ระยะดันวัสดุเฉลี่ย 61 เมตร
2) ลาดดันดินเฉลี่ย - 8 %
3) ประเภทของวัสดุเป็นดินเหนียวแข็งแห้ง ขุดยากต้องเอียงใบมีดขุด
4) นํ้าหนักของวัสดุเป็นดินเหนียวแห้งหลวมตัว หนัก 1,480 กก./ลบ.เมตร
5) ปัจจัยประสิทธิภาพของเครื่องมือ/พลประจํา อยู่ในเกณฑ์ปานกลาง ทํางานในเวลา
กลางวัน
6) เทคนิควิธีการทํางาน การดันแบบเคียงกัน
7) เครื่องมือช่างที่ใช้รถถากถางล้อสายถาน CAT. D7G จํานวน 2 คัน
8) ต้องการทราบ จะใช้เวลาในการดันวัสดุกี่ชั่วโมง
วิธีทํา
ขั้นที่ 1 หาผลงานสูงสุดจากตารางที่ 1.4 ระยะดันดิน 61 เมตร = 230 ลบ.ม.(หลวมตัว)/ชม.
ขั้นที่ 2 หาค่าปัจจัยปรับแก้จากลาด จากตารางที่ 5 ลาด -8 % ได้ค่าปัจจัย = 1.12
1,370กก./ล บ.ม.วัสดุห ลวมตัว
ขั้นที่ 3 หาค่าปัจจัยปรับแก้นํ้าหนักวัสดุ = = 0.93
1,480กก./ล บ.ม.วัสดุห ลวมตัว
ขั้นที่ 4 หาค่าปัจจัยปรับแก้ประเภทของวัสดุจากตารางที่ 1.6 วัสดุขุดยาก ต้องเอียงใบมีดขุด
= 0.80
ขั้นที่ 5 หาค่าปัจจัยประสิทธิภาพของเครื่องมือและพลประจํา จากตารางที่ 1.3
เกณฑ์ปานกลาง ทํางานในเวลากลางวัน = 0.75
ขั้นที่ 6 หาค่าปัจจัยจากเทคนิควิธีการทํางาน ดันดินแบบเคียงกัน จากตารางที่ 1.7
เมื่อใช้รถถากถาง CAT. D7G = 1.15
