Page 88 - การวางแผน
P. 88
6-8
่

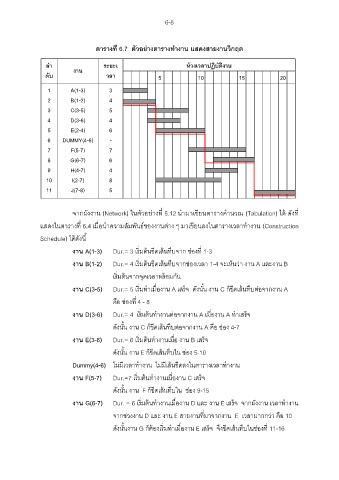

ตารางที 6.7 ตัวอยางตารางท างาน แสดงสายงานวิกฤต
่
้
ล า ระยะเ หวงเวลาปฏิบัติงาน
ดับ งาน วลา 5 10 15 20
1 A(1-3) 3
2 B(1-2) 4
3 C(3-5) 5
4 D(3-6) 4
5 E(2-4) 6
6 DUMMY(4-6) -
7 F(5-7) 7
8 G(6-7) 6
9
H(4-7)
4
10 I(2-7) 8
11 J(7-8) 5
ี่
้
จากผังงาน (Network) ในตัวอย่างท 5.12 นามาเขียนตารางคานวณ (Tabulation) ได ดังท ี่
ี่
์
ี
่
แสดงในตารางท 6.4 เมื่อนาความสัมพันธของงานตาง ๆ มาเขยนลงในตารางเวลาทางาน (Construction
Schedule) ไดดังน้ ี
้
้
้
ิ่
งาน A(1-3) Dur.= 3 เรมตนขีดเสนทึบจาก ช่องที่ 1-3
้
ิ่
้
งาน B(1-2) Dur.= 4 เรมตนขีดเสนทึบจากช่องเวลา 1-4 จะเห็นว่า งาน A และงาน B
้
้
ิ่
เรมตนจากจุดเวลาพรอมกัน
้
ิ่
็
งาน C(3-5) Dur.= 5 เรมท าเมื่องาน A เสรจ ดังนั้น งาน C ก็ขีดเสนทึบต่อจากงาน A
คือ ช่องที่ 4 - 8
้
็
ิ่
งาน D(3-6) Dur.= 4 เรมตนท างานต่อจากงาน A เมื่องาน A ท าเสรจ
้
ดังนั้น งาน C ก็ขีดเสนทึบต่อจากงาน A คือ ช่อง 4-7
็
ิ่
้
งาน E(3-6) Dur.= 6 เรมตนท างานเมื่อ งาน B เสรจ
ดังนั้น งาน E ก็ขีดเสนทึบใน ช่อง 5-10
้
้
Dummy(4-6) ไม่มีเวลาท างาน ไม่มีเสนขีดลงในตารางเวลาท างาน
ิ่
็
้
งาน F(5-7) Dur.=7 เรมตนท างานเมื่องาน C เสรจ
ดังนั้น งาน F ก็ขีดเสนทึบใน ช่อง 9-15
้
็
้
ิ่
งาน G(6-7) Dur. = 6 เรมตนท างานเมื่องาน D และ งาน E เสรจ จากผังงาน เวลาท างาน
จากช่วงงาน D และ งาน E สายงานที่มาจากงาน E เวลามากกว่า คือ 10
้
ดังนั้นงาน G ก็ตองเรมท าเมื่องาน E เสรจ จึงขีดเสนทึบในช่องที่ 11-16
้
็
ิ่
