Page 43 - สะพานเครื่องหนุนลอย
P. 43

3-10

                              10.2.4 พนักงานขนแผงพื้นลง

                                                                                                  ื้
                                     พนักงานพวกนี้แก้โซ่ที่ผูกมัดออก  และขนตงกระหนาบ,      แผงเติมพนลงจาก
               รถบรรทุกขนาด 2 1/2 ตัน      ในระหว่างที่กำลังต่อเรือทุ่นในน้ำ ก็ขนเครื่องบนที่ยังเหลืออยู่ลงจากรถด้วยการ

               ช่วยเหลือของพนักงานแบกหาม

               11. วิธีดำเนินการในการประกอบแพ


                      11.1 การประกอบแพด้วยเรือทุ่น 4 ลำ 3 ทอด

                              เมื่อหมวดทหารช่างมาถึงตำบลที่ประกอบแพแล้ว แบ่งเป็น    พนักงานต่าง ๆ ยานพาหนะ
                                                                                                        ่
               ขนส่งจะต้องเข้าไปจอดอยู่ในตำบลที่ใกล้ลำน้ำให้มากที่สุดเท่าที่จะมากได้   เมื่อได้นำเปลรองลงจากรถพวง
                                                                     ื่
               และนำเรือทุ่นที่วางซ้อนกันอยู่บนเปลรองเอาลงไปในน้ำ       เพอให้พนักงานต่อเรือทุ่น ต่อเรือทุ่นให้เต็มลำ,
                             ื้
               จากนั้นขนแผงพนและตงกระหนาบลงจากรถ,  พนักงานแบกหามขนแผงพน 2 แผง มาให้พนักงานประกอบ
                                                                              ื้
               เรือทุ่น,พนักงานประกอบเรือทุ่นวางแผงพนเข้าที่  บนเรือทุ่นลำที่ 1       โดยให้แผงพนทางปลายตัวผู้    ชี้ไป
                                                                                      ื้
                                                  ื้
               ทางน้ำ,นำทุ่นที่ 2 มาพร้อมกับ    ประกอบเหล็กกะระยะระหว่างทุ่นที่ 1 กับทุ่นที่ 2 เพอกันการแกว่งและการ
                                                                                       ื่
                                                                                                 ื่
               กระทบกันของเรือทุ่น ในกรณีประกอบแพแบบเสริมกำลัง ต่อไปดันเรือทุ่นลำที่ 2 ไปทางน้ำ    เพอให้มีที่ว่าง
                                                ั
               สำหรับเรือทุ่นลำที่ 3 ที่นำเข้ามาพร้อมกบนำแผงพนต่อลงไปจากนั้น พนักงานนำเรือทุ่นลำที่ 4 เข้ามา แล้ววาง
                                                         ื้
                    ื้
               แผงพน และตงกระหนาบลงไป   ในกรณีที่ต้องใช้เครื่องประกอบยกมุมก็นำเครื่องประกอบยกมุมเข้ามาต่อกับ
               ทอด จากนั้นก็นำลาดขึ้นลง   ต่อเข้ากับเครื่องยกมุม วางแผงเติมพน       และตงกระหนาบที่เหลืออยู่จนเต็ม
                                                                       ื้
               จากนั้นหมุนแพให้ปลายด้านที่ยังไม่ต่อทอดลาดกับเครื่องยกมุมเข้าหาฝั่ง     และต่อทอดลาดกับเครื่องยกมุม

               พร้อมทั้งแผงเติมพื้น    และตงกระหนาบจนเต็ม ก็จะเป็นการประกอบแพที่สมบูรณ์

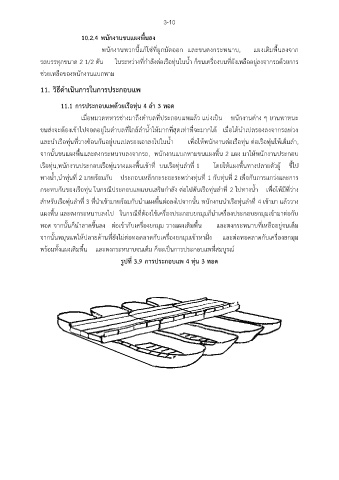

                                           รูปที่ 3.9 การประกอบแพ 4 ทุ่น 3 ทอด
