Page 43 - การประมาณการก่อสร้าง
P. 43

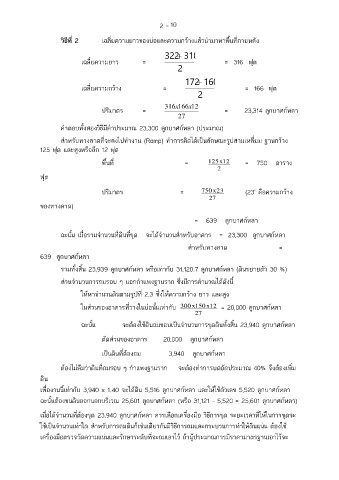

10
2 -
วิธีที่ 2 เฉลี่ยความยาวของบ่อและความกว้างแล้วน ามาหาพื้นที่ภายหลัง
322 310
เฉลี่ยความยาว = = 316 ฟุต
2
172 160
เฉลี่ยความกว้าง = = 166 ฟุต
2
ปริมาตร = 316x 166x 12 = 23,314 ลูกบาศก์หลา
27
ค าตอบทั้งสองวิธีมีค่าประมาณ 23,300 ลูกบาศก์หลา (ประมาณ)
ส าหรับทางลาดที่จะลงไปท างาน (Ramp) ท าการคิดได้เป็นลักษณะรูปสามเหลี่ยม ฐานกว้าง
125 ฟุต และสูงหรือลึก 12 ฟุต
พื้นที่ = 125 x 12 = 750 ตาราง
2
ฟุต
ปริมาตร = 750 x 23 (23’ คือความกว้าง
27
ของทางลาด)
= 639 ลูกบาศก์หลา
ฉะนั้น เมื่อรวมจ านวนที่ดินที่ขุด จะได้จ านวนส าหรับอาคาร = 23,300 ลูกบาศก์หลา
ส าหรับทางลาด =
639 ลูกบาศก์หลา
รวมทั้งสิ้น 23,939 ลูกบาศก์หลา หรือเท่ากับ 31,120.7 ลูกบาศก์หลา (ดินขยายตัว 30 %)
ี้
ส่วนจ านวนการถมรอบ ๆ นอกก าแพงฐานราก ซึ่งมีการค านวณได้ดังน
ให้หาจ านวนดินตามรูปที่ 2.3 ซึ่งให้ความกว้าง ยาว และสูง
ในส่วนของอาคารที่วางในบ่อนั้นเท่ากับ 300 x 150 x 12 = 20,000 ลูกบาศก์หลา
27
ฉะนั้น จะต้องใช้ดินถมขอบเป็นจ านวนการขุดดินทั้งสิ้น 23,940 ลูกบาศก์หลา
ตัดส่วนของอาคาร 20,000 ลูกบาศก์หลา
เป็นดินที่ต้องถม 3,940 ลูกบาศก์หลา
ิ่
ต้องไม่ลืมว่าดินที่ถมรอบ ๆ ก าแพงฐานราก จะต้องท าการบดอัดประมาณ 40% จึงต้องเพม
ดิน
เพื่องานนเท่ากับ 3,940 x 1.40 จะได้ดิน 5,516 ลูกบาศก์หลา และให้ใช้ตัวเลข 5,520 ลูกบาศก์หลา
ี้
ฉะนั้นต้องขนดินออกนอกบริเวณ 25,601 ลูกบาศก์หลา (หรือ 31,121 - 5,520 = 25,601 ลูกบาศก์หลา)
เมื่อได้จ านวนที่ต้องขุด 23,940 ลูกบาศก์หลา ควรเลือกเครื่องมือ วิธีการขุด ระยะเวลาที่ให้ในการขุดจะ
ใช้เป็นจ านวนเท่าใด ส าหรับการถมดินก็เช่นเดียวกันมีวิธีการถมและกระบวนการท าให้ดินแน่น ต้องใช้
เครื่องมือตรวจวัดความแน่นและรักษาระดับที่จะถมเอาไว้ ถ้าผู้ประมาณการมีราคามาตรฐานเอาไว้จะ
