Page 52 - สะพานเครื่องหนุนลอย
P. 52
4-4

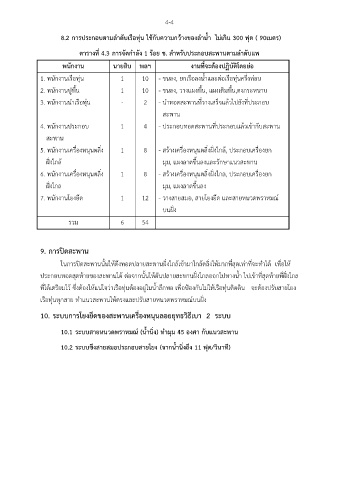

8.2 การประกอบตามลำดับเรือทุ่น ใช้กับความกว้างของลำน้ำ ไม่เกิน 300 ฟุต ( 90เมตร)
ี่
ตารางท 4.3 การจัดกำลัง 1 ร้อย ช. สำหรับประกอบสะพานตามลำดับแพ
พนักงาน นายสิบ พลฯ งานที่จะต้องปฏิบัติโดยย่อ
1. พนักงานเรือทุ่น 1 10 - ขนลง, ยกเรือลงน้ำและต่อเรือทุ่นครึ่งท่อน
ื้
2. พนักงานปูพื้น 1 10 - ขนลง, วางแผงพน, แผงเติมพื้น,ตงกระหนาบ
3. พนักงานนำเรือทุ่น - 2 - นำทอดสะพานที่วางเสร็จแล้วไปยังที่ประกอบ
สะพาน
4. พนักงานประกอบ 1 4 - ประกอบทอดสะพานที่ประกอบแล้วเข้ากับสะพาน
สะพาน
5. พนักงานเครื่องหนุนตลิ่ง 1 8 - สร้างเครื่องหนุนตลิ่งฝั่งใกล้, ประกอบเครื่องยก
ฝั่งใกล้ มุม, แผงลาดขึ้นลงและรักษาแนวสะพาน
6. พนักงานเครื่องหนุนตลิ่ง 1 8 - สร้างเครื่องหนุนตลิ่งฝั่งไกล, ประกอบเครื่องยก
ฝั่งไกล มุม, แผงลาดขึ้นลง
7. พนักงานโยงยึด 1 12 - วางสายสมอ, สายโยงยึด และสายหนวดพราหมณ์
บนฝั่ง
รวม 6 54
9. การปิดสะพาน
ในการปิดสะพานนั้นให้ดึงทอดปลายสะพานฝั่งใกล้เข้ามาใกล้ตลิ่งให้มากที่สุดเท่าที่จะทำได้ เพอให้
ื่
ประกอบทอดสุดท้ายของสะพานได้ ต่อจากนั้นให้ดันปลายสะพานฝั่งไกลออกไปทางน้ำ ไปเข้าที่สุดท้ายที่ฝั่งไกล
ที่ได้เตรียมไว้ ซึ่งต้องให้แน่ใจว่าเรือทุ่นต้องอยู่ในน้ำลึกพอ เพื่อป้องกันไม่ให้เรือทุ่นติดดิน จะต้องปรับสายโยง
เรือทุ่นทุกสาย ทำแนวสะพานให้ตรงและปรับสายหนวดพราหมณ์บนฝั่ง
10. ระบบการโยงยึดของสะพานเครื่องหนุนลอยยุทธวิธีเบา 2 ระบบ
ุ
10.1 ระบบสายหนวดพราหมณ์ (น้ำนิ่ง) ทำมม 45 องศา กับแนวสะพาน
ึ
10.2 ระบบขงสายสมอประกอบสายโยง (จากน้ำนิ่งถึง 11 ฟุต/วินาที)
