Page 224 - การประมาณการก่อสร้าง
P. 224
6-41

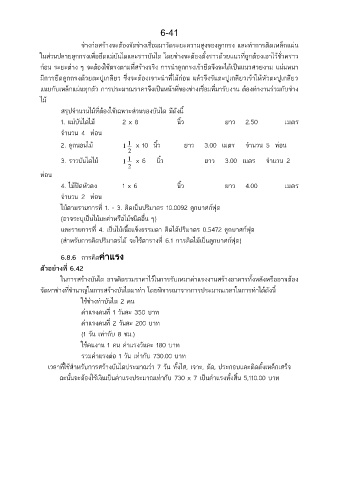

ช่างก่อสร้างจะต้องจัดช่างเชื่อมมาวัดระยะความสูงของลูกกรง และท าการติดเหล็กแผ่น
ู
ในส่วนปลายลูกกรงเพื่อยึดแม่บันไดและราวบันได โดยช่างจะต้องตั้งราวด้วยแนวที่ถกต้องเอาไว้ชั่วคราว
ก่อน ระยะต่าง ๆ จะต้องใช้ตรงตามที่สร้างจริง การน าลูกกรงเข้ายึดจึงจะได้เป็นแนวสวยงาม แนนหนา
่
ึ่
มีการยึดลูกกรงด้วยตะปูเกลียว ซงจะต้องเจาะนาที่ไม้ก่อน แล้วจึงขันตะปูเกลียวเข้าให้หัวตะปูเกลียว
แนบกับเหล็กแผ่นทุกตัว การประมาณราคาจึงเป็นหน้าที่ของช่างเชื่อมที่มารับงาน ต้องท างานร่วมกับช่าง
ไม้
ี้
สรุปจ านวนไม้ที่ต้องใช้เฉพาะส่วนของบันได มีดังน
1. แม่บันไดไม้ 2 x 8 นิ้ว ยาว 2.50 เมตร
จ านวน 4 ท่อน
1
2. ลูกนอนไม้ 1 x 10 นิ้ว ยาว 3.00 เมตร จ านวน 5 ท่อน
2
1
3. ราวบันไดไม้ 1 x 6 นิ้ว ยาว 3.00 เมตร จ านวน 2
2
ท่อน
4. ไม้ปิดหัวตง 1 x 6 นิ้ว ยาว 4.00 เมตร
จ านวน 2 ท่อน
ไม้ตามรายการที่ 1. - 3. คิดเป็นปริมาตร 10.0092 ลูกบาศก์ฟุต
(อาจระบุเป็นไม้มะค่าหรือไม้ชนิดอื่น ๆ)
และรายการที่ 4. เป็นไม้เนื้อแข็งธรรมดา คิดได้ปริมาตร 0.5472 ลูกบาศก์ฟุต
(ส าหรับการคิดปริมาตรไม้ จะใช้ตารางที่ 6.1 การคิดไม้เป็นลูกบาศก์ฟุต)
6.8.6 การคิดค่าแรง
ตัวอย่างที่ 6.42
ในการสร้างบันได อาจคิดรวมราคาไว้ในการรับเหมาค่าแรงงานสร้างอาคารทั้งหลังหรืออาจต้อง
จัดหาช่างที่ช านาญในการสร้างบันไดมาท า โดยพิจารณาจากการประมาณเวลาในการท าได้ดังน
ี้
ใช้ช่างท าบันได 2 คน
ค่าแรงคนที่ 1 วันละ 350 บาท
ค่าแรงคนที่ 2 วันละ 200 บาท
(1 วัน เท่ากับ 8 ชม.)
ใช้คนงาน 1 คน ค่าแรงวันละ 180 บาท
รวมค่าแรงต่อ 1 วัน เท่ากับ 730.00 บาท
เวลาที่ใช้ส าหรับการสร้างบันไดประมาณว่า 7 วัน ทั้งไส, เจาะ, ตัด, ประกอบและติดตั้งเหล็กเสร็จ
ฉะนั้นจะต้องใช้เงินเป็นค่าแรงประมาณเท่ากับ 730 x 7 เป็นค่าแรงทั้งสิ้น 5,110.00 บาท
