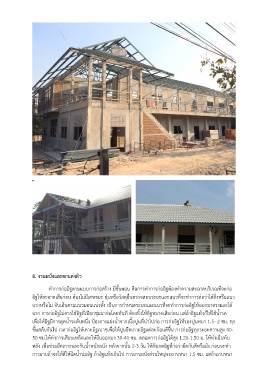

8. งานผนังและตกแต่งผิว


                       ท าการก่ออิฐตามแบบการก่อสร้าง มีขั้นตอน คือการท าการก่ออิฐต้องท าความสะอาดบริเวณที่จะก่อ
               อิฐให้สะอาดเสียก่อน ต้องไม่มีเศษขยะ ฝุ่นหรือวัสดุอื่นตรวจสอบระยะและแนวที่จะท าการก่อว่าได้ดิ่งหรือแนว
               ฉากหรือไม่ จับเอ็นตามแนวนอนแนวตั้ง เป็นการก าหนดระยะและแนวที่จะท าการก่ออิฐให้ออกมาตรงและได้

               ฉาก การก่ออิฐไม่ควรใช้อิฐที่เปียกชุ่มมาก่อโดยทันที ต้องทิ้งให้อิฐหมาดเสียก่อน แต่ถ้าอิฐแห้งก็ให้ใช้น้ ารด
               เพื่อให้อิฐมีการดูดน้ าระดับหนึ่ง ป้องการแย่งน้ าจากเนื้อปูนที่น าไปก่อ การก่ออิฐให้รองปูนหนา 1.5- 2 ซม. ทุก
               ชั้นสลับกันไป เวลาก่ออิฐให้เคาะอิฐเบาๆเพื่อให้ปูนยึดเกาะอิฐแต่ละก้อนดีขึ้น การก่ออิฐทุกระยะความสูง 40-
               50 ซม.ให้ท าการเสียบเหล็กและให้ยื่นออกมา 30-40 ซม. ตลอดการก่ออิฐได้สูง 1.20-1.50 ม. ให้ท าเอ็นทับ

               หลัง เพื่อช่วยยึดเกาะและรับน้ าหนักผนัง หลังจากนั้น 2-3 วัน ให้สังเกตอิฐที่ก่อว่ายึดกันดีหรือยัง ก่อนจะท า
               การฉาบถ้าจะให้ดีให้ฉีดน้ าบ่มอิฐ ถ้าอิฐแห้งเกินไป การฉาบผนังส่วนใหญ่จะฉาบหนา 1.5 ซม. แต่ถ้าฉาบหนา
